Éolienne de Fernelmont

Son histoire

Une demande de permis pour un projet de 4 éoliennes à Marchovelette (puissance totale entre 8 et 13.6MW) a été introduit par EDF-Luminus en 2012. Une série de recours ont été déposés et certaines remarques ont été prises en compte dans le permis définitif accordé par le Ministre Henry le 6 septembre 2013 ; parmi ces modifications on peut citer :

  • des conditions d’exploitation plus restrictives en matière de bruit ou d’ombre stroboscopique;
  • l’interdiction de travaux d’aménagement sur les aires de montage et les nouveaux chemins d’accès durant la période de nidification de l’avifaune.

Des mesures de compensation sont également confirmées avec l’obligation de les mettre en œuvre avant la mise en route des éoliennes.

Malgré ces améliorations, un recours en annulation et suspension a été déposé au conseil d’état par quatre riverains de Cognelée et Warêt-la-Chaussée. Ce projet s’est trouvé donc à l’arrêt temporairement.  Début 2017 le Conseil d’Etat a toutefois rejeté la demande des opposants.

Entretemps, le promoteur avait décidé de relancer un nouveau projet pour satisfaire aux nouvelles conditions sectorielles.  La réunion d’information préalable s’est tenue le 28/09/2015. Une autre réunion importante s’est tenue le 20/04/2016 pour permettre aux citoyens de prendre connaissance de l’étude d’incidence environnementale. Cela a permis au bureau d’études CSD et EDF-Luminus de répondre aux questions des participants.

Une nouvelle demande de permis a été déposée par EDF et l’enquête publique a eu lieu en juin 2016. Le permis d’environnement a été délivré par les fonctionnaires délégués en date du 31 octobre 2016. Le permis a été confirmé par le Ministre le 1er Mars 2017 ; il était libre de tout recours. Le comité d’investissement d’EDF a validé donc le projet le 18/07/2017.

Entretemps, la commune de Fernelmont a souhaité favoriser la participation citoyenne dans ce projet. Cela s’est concrétisé par la création de la coopérative « Champs d’Energie ». Fin août 2017, la commune  décide de prendre des parts dans la coopérative. Le but poursuivi était alors d’acquérir l’une des 4 éoliennes prévue sur le site de Marchovelette.

La construction a débuté à l’automne 2017 avec l’aménagement des voiries. Les fondations ont commencé en avril 2018. Le 13 juillet, les 4 éoliennes étaient montées et le 15 octobre 2018 elles ont été raccordées au réseau électrique. Les compteurs ont été ouverts le 20 novembre 2018 et après une série d’essais, l’exploitation industrielle a démarré. EDF a alors proposé à Champs d’Energie d’acheter l’éolienne N°1, comme convenu dans des accords préalables.

Données techniques

Puissance: 3,5 MW
Énergie produite: 1.800 ménages
CO2 économisé: 3.800 Tonnes / an
Localisation: Marchovelette
Avancement: Éoliennes en fonction
Date de mise en service: Fin 2019
Investissement total: 4.200.000€
Investissement citoyen: 900.000 € de fonds propres

Répartition de l’investissement entre les partenaires:

L’achat de l’éolienne par Marchôvent

Champs d’Energie a proposé de racheter l’éolienne à EDF Luminus. Elle a créé ce que l’on appelle une (SPV = Special Purpose Vehicle), la SA Marchôvent le 11 juin 2018.

Un énorme travail s’en est suivi, dont la création du montage financier et contractuel du projet éolien Fernelmont II. Un partenariat a été mis en place avec les coopératives citoyennes de Nosse Moulin (Gembloux) et HesbEnergie (Orp-Jauche) ainsi qu’avec la Commune de Fernelmont.

Ce sont d’abord Nosse Moulin et HesbEnergie qui ont intégré Marchôvent. Ils ont été rejoints le 5 octobre 2018, date à laquelle une augmentation de capital a été actée pour prendre en compte la participation de la Commune de Fernelmont. Au final donc la société est détenue à 52% par Champs d’Energie et 3 partenaires avec chacun 16%. (Hesbenergie, Nosse Moulin et la commune de Fernelmont).

Parce que la participation dans le capital de Marchôvent ne suffisait pas à couvrir le montant de l’achat de l’éolienne, il a été nécessaire de rechercher et finaliser un financement bancaire. Conformément à la volonté exprimée lors de l’AG de Champs d’ Energie du 28mai 2018, le choix s’est porté sur une banque éthique, en l’occurrence TRIODOS. La banque a donc financé le projet à hauteur de 3,4 millions € ; les actes notariés ont été passés le 11 juillet 2019.

Lors de l’Assemblée Générale extraordinaire de Marchôvent du 5/04/2019, les partenaires ont procédé à la signature :

  • du pacte d’actionnaires;
  • du transfert des droits de développement du parc éolien;
  • de la convention prestation de services Marchôvent;
  • de la convention de prêt subordonné;
  • de la convention de crédit avec la banque;
  • de la nomination d’un administrateur représentant la commune de Fernelmont.

Enfin, il a également fallu valider le prix de vente de l’électricité pour 2020, signer les contrats de vente d’électricité, des Certificats Verts et des LGO (certificats de garantie d’origine). Ont été également finalisés les contrats d’assurance et de supervision.

Pour assurer le suivi du projet, les partenaires se réunissent régulièrement en Conseil d’administration.

Les premiers résultats

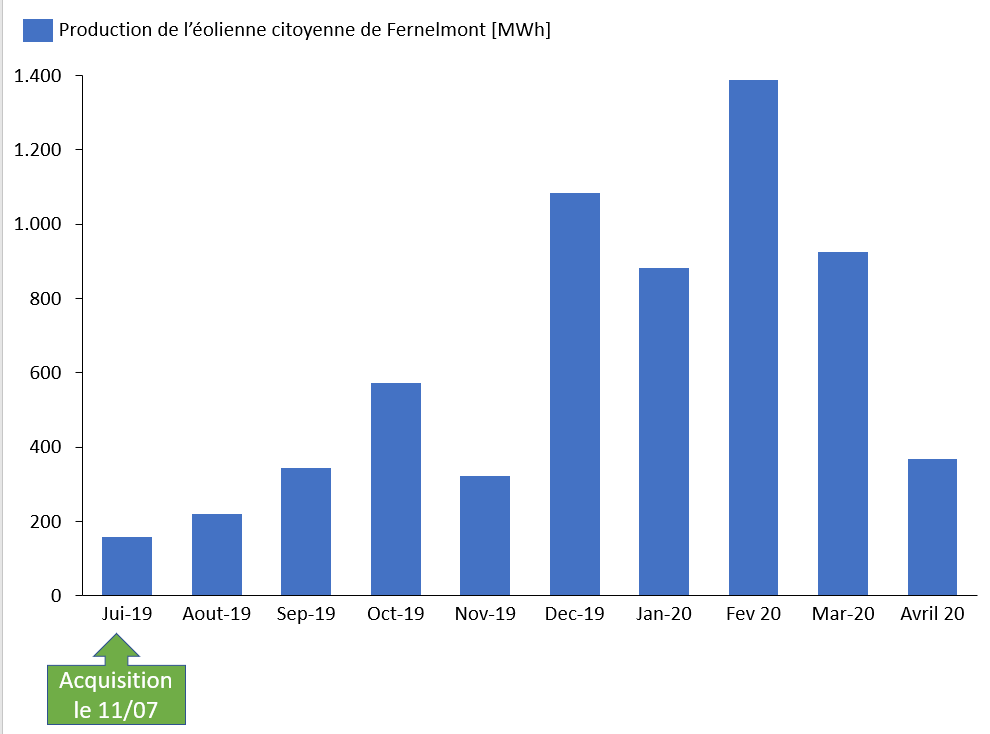

La production cumulée de l’éolienne pour l’année 2019 est d’environ 6.000 MégaWatts heure. La production mensuelle pour la période 05/2019 – 04/2020 est présentée dans la figure ci-dessous.

Le niveau de production subit les variations saisonnières attendues. La production est un peu meilleure que prévu malgré les pannes qui sont intervenues en novembre 2019 et en février 2020.

En termes de revenus, il faut tenir compte de la production d’électricité d’une part, et du prix de vente de cette dernière sur le réseau. Le prix qui a été négocié correspond au niveau moyen du plan financier pour les années 2019-20. L’année 2019 se termine par un solde positif de 35.000 €. Ce bénéfice sera reporté sur l’exercice 2020.

Éolienne de Boneffe

Son histoire

Un projet d’implantation d’un parc d’éolienne dans la plaine de Bonneffe a vu le jour il y a de nombreuses années. Après de multiples péripéties, le chantier a démarré en avril 2017. Le permis a cependant été annulé à cause d’un recours au Conseil d’Etat.

La Région Wallonne a accordé un nouveau permis unique le 5 juin 2018. Celui-ci porte sur la construction d’un parc de 9 éoliennes. Une de celles-ci a été ouverte à la participation citoyenne. Elle sera exploitée par la coopérative HesbEnergie en partenariat avec 2 autres coopératives locales : Nosse Moulin et Champs d’Energie.

Ce nouveau permis à fait l’objet lui aussi de nouveaux recours dont un la Défense nationale. Entretemps, l’armée belge a abandonné son recours et le chantier a repris. L’éolienne devrait entrer en service début 2021.

Données techniques

Puissance: 2,2 MW
Énergie produite: 1.500 ménages
CO2 économisé: 2.400 Tonnes / an
Localisation: Plaine de Boneffe, 1350 Orp-Jauche
Avancement: Permis octroyé
Date de mise en service: Début 2021
Investissement total: 3.500.000€
Investissement citoyen: 1.000.000 € de fonds propres

Répartition de l’investissement entre les  partenaires:

Éolienne de Liernu

Son histoire

Suite à la Réunion d’Information Publique en juin 2012 et à la finalisation de l’étude d’incidence en janvier 2013, une demande de Permis Unique a été déposée début février 2013. Il s’agit d’un projet de la société Eneco à Liernu ; il porte sur 6 éoliennes le long de la E411, au nord de Liernu et à l’ouest d’Aische-en-Refail.

Ensuite, Eneco a décidé de modifier son projet afin de s’adapter aux demandes des parties prenantes. En outre, une des éoliennes a été ouverte à la participation citoyenne. Une première réunion citoyenne s’est tenue donc à Eghezée le 12 février 2015 où une partenariat entre 3 coopératives a été présenté avec des détails sur le projet de Liernu et les principes de l’éolien citoyen.

Après enquête publique, les coopératives ont comptabilisé 1.233 signatures de citoyens favorables au projet. Le 19 mars 2015, les lettres de soutien ont été remises au collège communal d’Eghezée en vue d’être versées au dossier de l’enquête.

Le 23 juillet 2015, la Région wallonne a refusé le Permis Unique à cause de la proximité de l’ULModrome. Toutefois, après de multiples péripéties, le ministre Di Antonio a délivré le permis unique pour le parc de Liernu le 08 janvier 2018.

Déposée en mars 2018, une requête en annulation est actuellement en cours d’analyse par le Conseil d’Etat. Malgré cela ENECO a décidé de démarrer le chantier de construction (en date du 22 novembre 2018).

Données techniques

Puissance: 2,4 MW
Énergie produite: 1.900 ménages
CO2 économisé: 3.000 Tonnes / an
Localisation: Le long de la E411, au nord de Liernu et à l’ouest d’Aische-en-Refail
Avancement: Permis octroyé
Date de mise en service: Début 2021 ?
Investissement total: 4.200.000€
Investissement citoyen: 845.000 € de fonds propres

Répartition de l’investissement entre les  partenaires:

Projets en cours de développement

Le projet Storm

Le projet Storm de Courrière où Champs d’Energie envisage de participer à concurrence de 20% dans 3 éoliennes de 180m entre Courrière et Assesse, le long de la E411 – N4 et du chemin de fer. L’enquête publique, suite à la demande de permis, a été lancée mi-juin 2020, juste après le confinement, en accord avec la commune.
